水管規劃基礎
首先確定入戶水管的位置(多在廚房),一般是1寸管入戶,這里是冷水的源頭,從這里流向各處用水點。
接下來確定熱水器擺放的位置,一般是衛生間或者陽臺,這里是熱水的源頭。
最后確認用水的位置(花灑、龍頭、水箱等),開始規劃冷水熱水布置圖。
PPR管知識

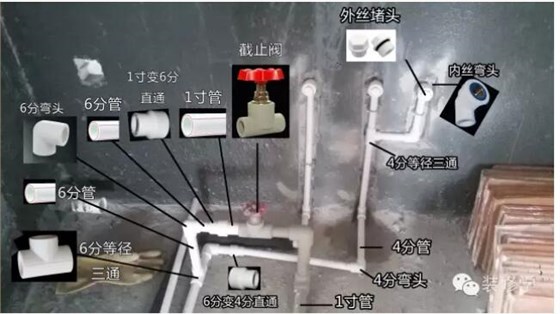

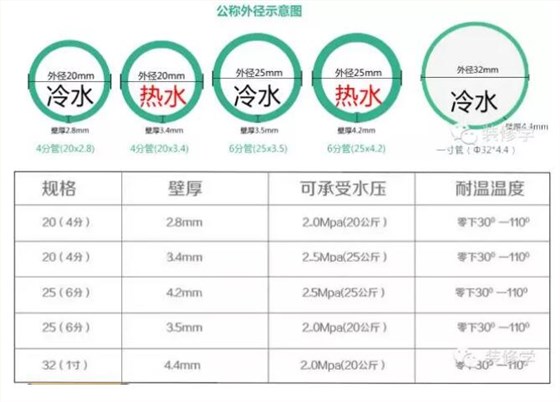

PPR是三丙聚乙烯的簡稱,又叫無規共聚聚丙烯管,采用熱熔接的方式,有專用的焊接和切割工具,有較高的可塑性。經濟實惠應用廣泛。管道走向確認后,了解下PPR有哪些管材和管件,才能知道實際應該怎么買對產品。首次購買數量可以參考下面表格,根據現場情況多退少補即可。
從其配件可以看出,PPR管只能45°或者90°轉彎,只能橫平豎直進行走線,需要的管件及配件的數量還是比較多的。
那么PPR的管材和是怎么接在一起的呢?
布管舉例

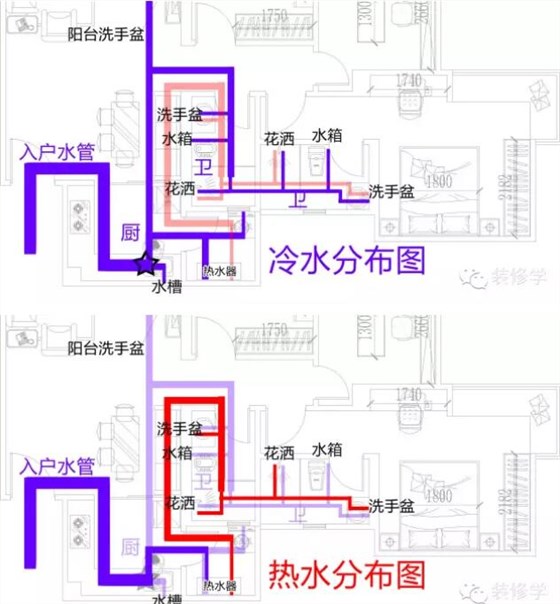

給出一個案例,通過圖片直觀看出各種管件的應用
1寸水管入戶,主干道用6分管,用水出轉出4分管上墻。

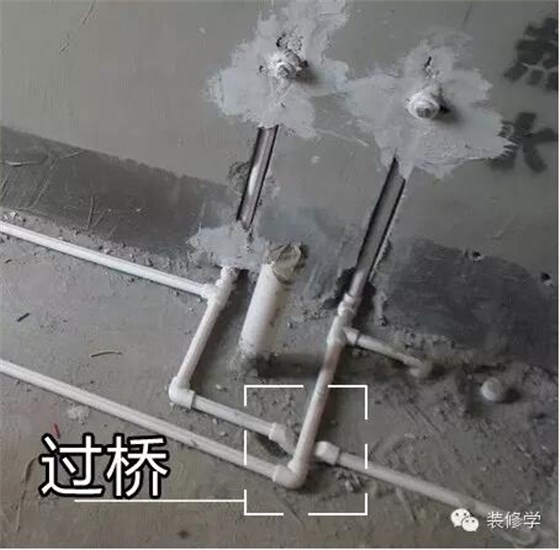

過橋越少越好,會影響流速
想自己動手的話,先把各種管件都試試鋪在地上,比較長度,找對管件進行焊接就行,注意熱熔要一次成功,局部失敗需要裁掉部分再重新熔接。
墻面開槽一般都是放4分管,單槽寬度4cm,雙槽寬度10cm,槽深4cm即可,要注意管件不要接得歪歪扭扭,出水口不正會影響貼磚和裝水件。

出水離地口高度參考表
打壓試驗詳解
a.當所有水管通路全部焊接好后才可以試壓,在打壓前要封堵所有的堵頭,關閉進水總管的閥門。
b.把其中一對冷熱水口用管連接在一起,讓熱水和冷水回路形成一個閉合的回路,目的是使各處水壓相等。
c.打開總水閥使管內注滿水,做一次5分鐘打壓,排掉管內空氣(避免管內留存的空氣干擾最終結果),再正式開始打壓。
d.測壓時,搖動千斤頂?shù)膲簵U直到壓力表的指針指向0.8左右,為正常水壓的3倍左右。
重要提醒
水管終端出口建議遵循“左熱右冷”(尤其是計劃裝恒溫花灑龍頭的業主);冷熱水管在主干道間距≥200mm,淋浴花灑冷熱水口標準距離15cm(如果誤差超過0.5cm,容易影響淋浴花灑的安裝!)
淋浴花灑出水口用雙聯內絲彎頭可以輕松解決間距為150mm這個問題。
常見問題答疑
站在維修的角度來說肯定是走頂比較好,只是走頂?shù)脑捯蹴?,難度較大工錢更貴(+50%),費用和施工難度都要綜合考慮,水電完工后做好保護措施,走地也是可以的。
冬天想要秒出熱水?裝個回水系統。
回水系統,也叫熱水預熱循環裝置,其主要功能是:通過一套裝置,來提前預熱熱水管道內的冷水,從而用戶在使用熱水時,管道內沒有冷水放出來,打開水龍頭即出熱水,這樣,避免冷水浪費,達到熱水舒適性。
